ГЖИ рекомендовала железногорским домам повысительные насосы, а их не установили

Алёна Мяснянкина 03.07.2026 08:27 ЖКХ
2491
ГЖИ рекомендовала железногорским домам повысительные насосы, а их не установили

Фото: Порывы будут, прогнозирует директор Гортеплосети / Алёна Мяснянкина
Читайте Zhel.city в ВКонтакте

На совещании по подготовке к отопительному сезону в администрации мы спросили, приняты ли меры для улучшения теплоснабжения высоток. Зимой на Димитрова, 15, 17, 19, 23 и Ленина, 47 около месяца не было стабильного отопления.

У семи нянек

После многочисленных обращений горожан один из домов посетила Госжилинспекция. Для стабильного давления в тепловой сети эксперты посоветовали установить повысительные насосы. Об этом журналистам рассказал Александр Михайлов. Сейчас глава города в отпуске и совещание прошло без него. На вопрос «Железногорск сити», когда приступят к установке насосов, директор Гортеплосети Александр Дроздов ответил:

«Думаем, что обойдёмся существующим оборудованием за счёт наладки режимов внутри дома и проверкой всего оборудования сети микрорайона».
#
Yy2Y7aLEOh6M_50zQdCyfC_lydpiRzOumXt-394lqoS4aAqX6JvSA4Ll7rwS7PJF6GdaTNH_vlnNk7DWl_5Ve-0t.jpg
Александр Дроздов
Фото: Алёна Мяснянкина

Он пояснил, что только специальные организации могут дать проектные решения, какой именно насос нужно приобрести, где его поставить – в теплопункте, принадлежащем Гортеплосети, или внутри дома. В последнем случае приобретать его будет УК.

«Ресурс сети исчерпан, поэтому должно быть проектное решение, а то можем сдвинуть баланс, гидравлику и только ухудшить ситуацию в микрорайоне», – отметил он.
#

Представитель УК дополнил:

«Мы находили на одну 14-этажку документацию, там не предусматривался повысительный насос, и нет даже основания, куда бы мы могли его поставить».
#

Но проект так никто и не заказал. Это требует затрат, а раз непонятно, в чьём ведении должно быть оборудование и должно ли оно быть вообще, то ни ГТС, ни УК с инициативой проведения экспертизы не вышли. Надеются на администрацию. Заканчивается срок у городской схемы теплоснабжения, её необходимо актуализировать: провести топосъёмку, фотосъёмку и анализ гидравлических потерь. Заодно можно включить туда и вопросы железногорских высоток.

«Надеемся, что во втором полугодии начнём эту работу, если нам выделят денежные средства», – уточнил начальник управления городского хозяйства Александр Бураков.
#
Mb6uen_4EDVYH42N78PGSlUat7dEinn3r48_70aNIeduDBvF9ND7mP6W0WsyL7McDsx0gfX5NjpipaF2tQwPOhIo.jpg
Александр Бураков
Фото: Алёна Мяснянкина

Таким образом, в зиму Гортеплосеть, УК и жители войдут с тем оборудованием, которое есть, продолжив экспериментально проверять: поможет ли системному отоплению квартир промывка, опрессовка, наладка или снова нет.

Каждый год бы – по котлу

На одном из городских совещаний в мае Александр Дроздов докладывал об износе 4-х котлов, имеющих более 30 лет службы.

«Надо задуматься о плановой замене, чтобы не прийти к тому, к чему мы пришли с сетями, износ которых выше 70 процентов. Мы готовим техзадание для проекта, потом обратимся в администрацию за выделением средств на проект», – сказал он сейчас, в июле.
#

По его словам, один котёл стоит свыше 100 млн рублей. Проводить замену можно только в летнее время. Начинать, как только закончится отопительный сезон, чтобы до осени уложиться в демонтаж, монтаж, пуско-наладочные работы. Самостоятельно ГТС не сможет технически перевооружиться. Котлов четыре, значит 4-5 лет уйдёт при ежегодном выделении денежных средств. Кто и когда выделит средства, пока не понятно.

Котельную запустят, но отключения продолжатся

22 июня городскую котельную остановили для ревизии и повышении надёжности работы котлов, запорной арматуры, газоходов. Сейчас сети частично уже заполняют водой. Во время остановки рабочие устраняли два порыва на распределительной сети: в Заводском проезде и возле МФЦ. Такие работы требовали длительного прекращения подачи горячей воды микрорайонам, поэтому ремонты совместили с остановкой котельной.

Провели замену участка магистрального трубопровода, по которому горячая вода бежит в 10-й микрорайон. В 5-м микрорайоне заменили 400 метров трубы, для этого отключили от услуги детский сад.

Котельная возобновит работу в понедельник, 6 июля.

Однако, по словам руководителя ГТС, отключения ещё будут. Во время ремонта в теплообменники попадают шлаки из труб, и это становится причиной низкой температуры теплоносителя. Приходится останавливаться и промывать чистить теплообменники. Кроме того, с учётом износа сетей, от 3 до 7 остановок в течение года бывает из-за порывов.

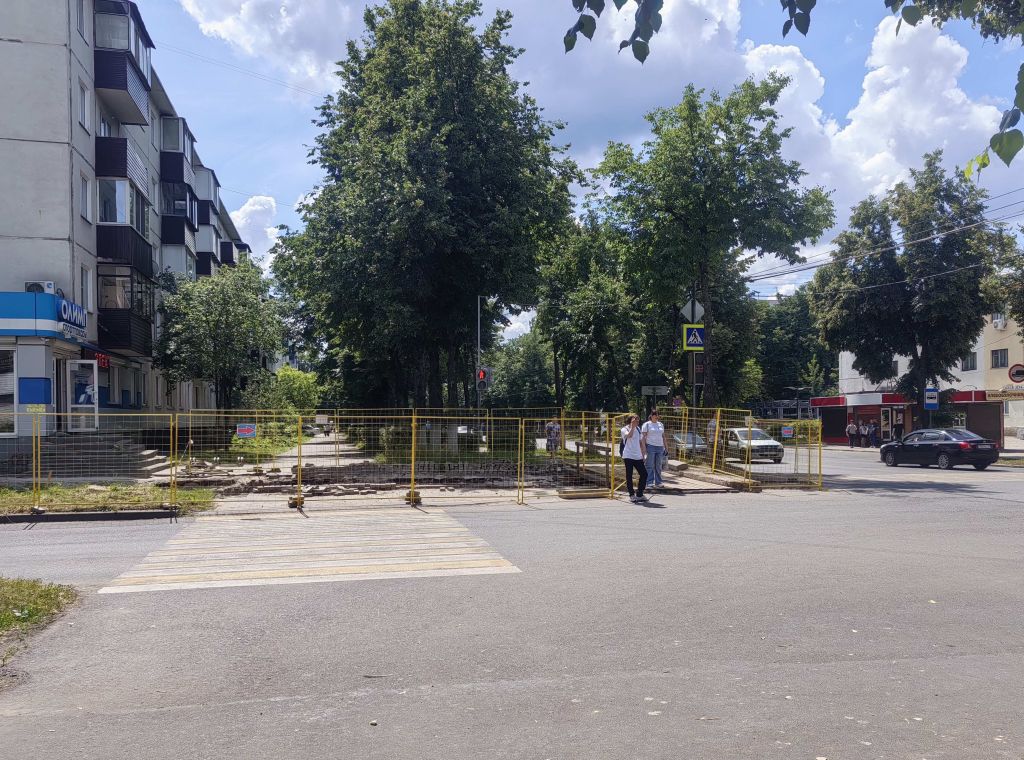

Ремонт на Комарова
Фото: Алёна Мяснянкина

Надёжность – на 20 лет

На улице Комарова вновь начали вести замену старых труб 1964 года выпуска. Подрядчики остановили работы в июне, когда столкнулись с газопроводом в охранной зоне сети. Его не было в проекте. Обратились в проектную организацию, внесли изменения, согласовали их с Газпроммежрегионгазом. Сейчас, по словам Дроздова, реконструкция снова ожила:

«Да, благоустройство нарушено, но лучше потерпеть три месяца, чтобы потом 20 лет не заходить туда с ремонтами».
#

  • 307170, Курская область, г. Железногорск, ул. Ленина, д. 25
  • Тел.: + 7 (47148) 9-40-79
  • Email: info@zhel.city
Все права на фотоматериалы и тексты принадлежат их авторам.
Для сетевых изданий обязательна гиперссылка на сайт — www.zhel.city
© 2026 Информационный портал Железногорска. Все авторские права защищены.
Использование материалов информационного сайта разрешено только с предварительного согласия правообладателей.
Нашли опечатку? Сообщите нам, выделив фрагмент текста с ошибкой и нажмите сочетание клавиш Ctrl+Enter
